ページ番号:168213
掲載日:2025年12月19日
ここから本文です。
令和7年12月に新たな横断函渠(トンネル)が完成しました。
※これまでどおり歩行者及び自転車は通行できますが、自動車の通行止めは継続となりますので、詳細につきましては、市道管理者(入間市道路管理課)へお問い合わせ下さい。
ご迷惑をおかけしますが、ご協力よろしくお願いします。

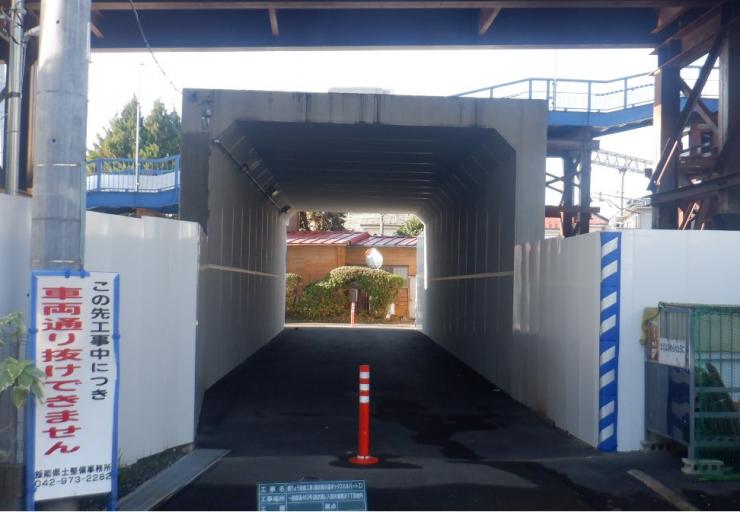

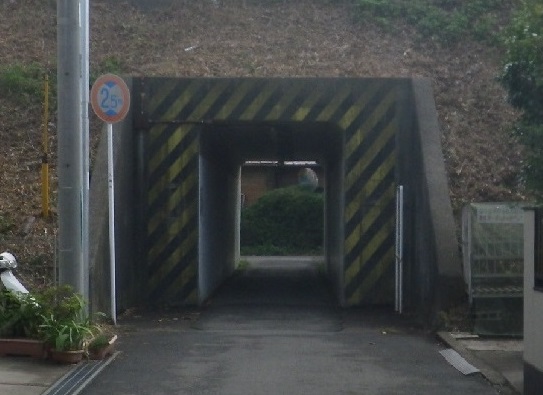

左:旧正面 右:新正面

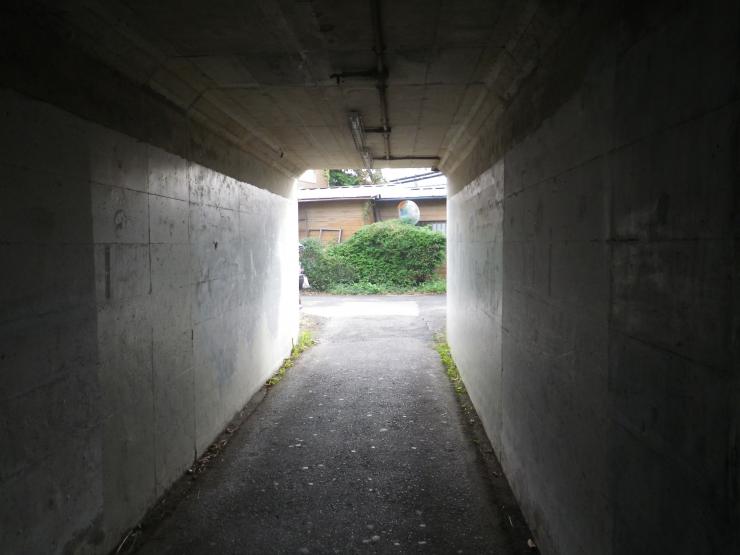

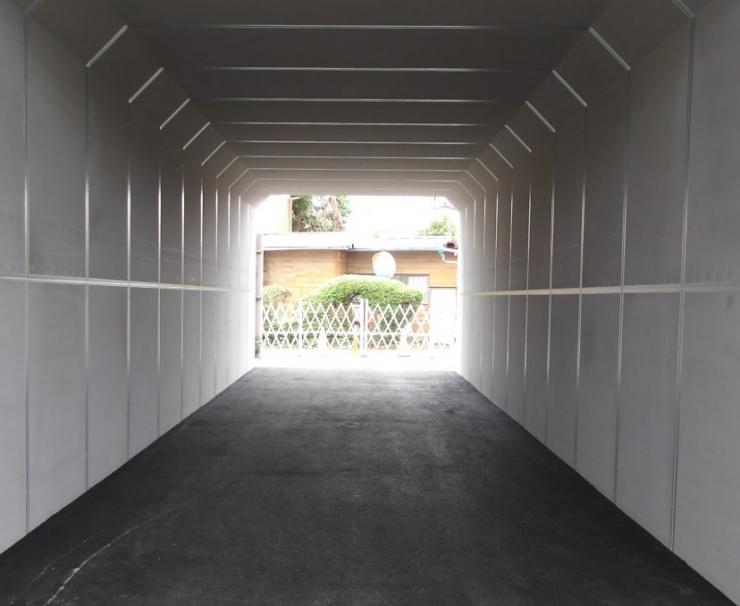

左:旧内面 右:新内面

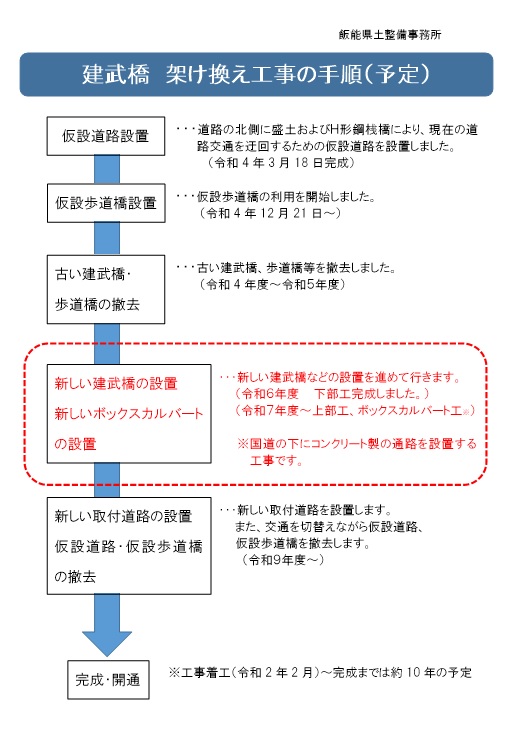

建武橋架け換え工事の手順(予定)は下記のとおりです。
これまでの工事で「仮設道路の設置」、「仮設歩道橋設置」が完了しています。
現在は「現在の建武橋・歩道橋の撤去」を行っており、上部工、歩道橋の撤去まで完了しています。(令和5年8月1日時点)
現在の建武橋の撤去が完了しましたら、その後「新しい建武橋の設置」を行います。
新しい建武橋が「完成」しましたら、仮設道路・歩道橋を撤去し、全体の工事が完了します。
