東武鉄道伊勢崎線・野田線(春日部駅付近)

 春日部駅付近には、3箇所の「開かずの踏切」を含む10箇所の踏切があり、多くの歩行者、自転車、自動車の交通の妨げとなっています。特に、東武鉄道伊勢崎線第124号踏切(県道さいたま春日部線)はピーク時に1時間当たり56分遮断しており、県内ワーストの開かずの踏切となっています。

 本事業は、春日部駅を中心とし、東武鉄道伊勢崎線(東武スカイツリーライン)及び野田線(東武アーバンパークライン)の鉄道を高架化し、10箇所の踏切を除却するものです。

 令和元年12月17日に都市計画事業認可が告示され、本格的に事業に着手していきます。

 事業の実現により、都市交通の円滑化を図るとともに、周辺まちづくりを進め、地域の活性化、中心市街地の一体化を図っていきます。

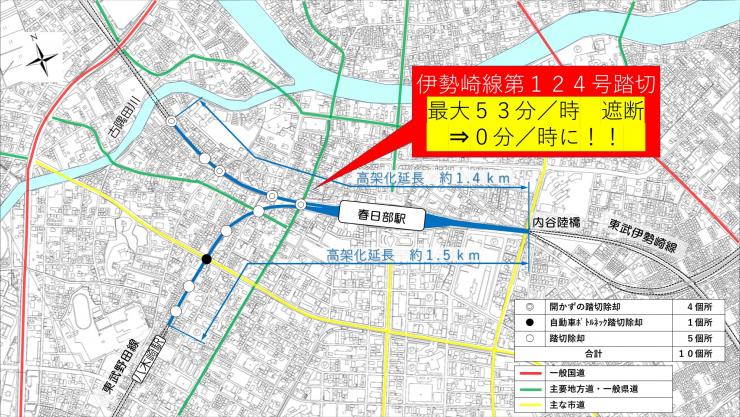

 平面図

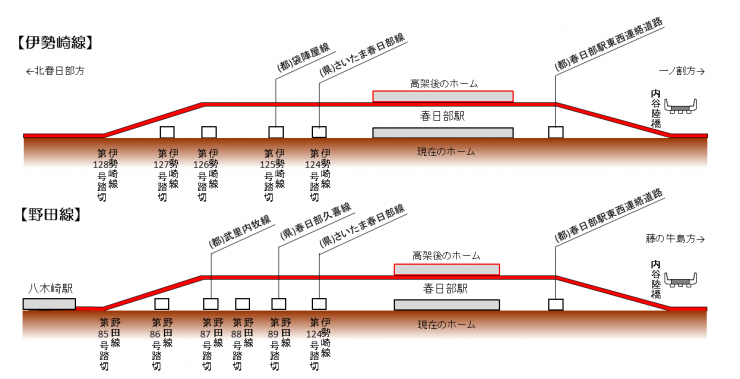

 縦断図

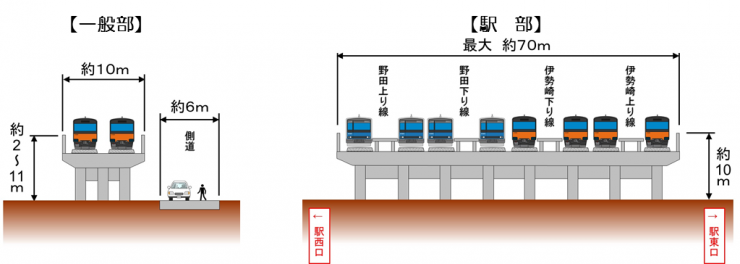

 断面図

事業概要

 事業施行期間

 令和元年度~令和13年度

事業延長

 約3.5km(伊勢崎線1.6km、野田線1.9km)<春日部市南~春日部市粕壁>

 ※高架化延長は約2.9km(伊勢崎線1.4km、野田線1.5km)

総事業費

 約650億円

経緯

  • 平成17年  4月 着工準備採択
  • 平成28年11月 東武鉄道から輸送改善計画の提示
  • 平成30年  6月 都市計画説明会
  • 平成31年  3月 都市計画決定
  • 令和 元年  6月 測量説明会
  • 令和 元年12月 都市計画事業認可告示
  • 令和  2年  1月 東武鉄道との施行協定締結

現況写真

 伊勢崎線第124号踏切(県道さいたま春日部線)

 伊勢崎線第124号踏切

お知らせ

 都市計画事業認可の告示のお知らせ(令和元年12月)

 東武鉄道との施行協定締結のお知らせ(令和2年1月)

説明会

 都市計画説明会(平成30年6月)

 測量説明会(令和元年6月)

事業に関する質問

 よくある質問



Adobe Acrobat Readerのダウンロードページへ

PDF形式のファイルをご覧いただく場合には、Adobe Acrobat Readerが必要です。Adobe Acrobat Readerをお持ちでない方は、バナーのリンク先から無料ダウンロードしてください。

お問い合わせ

県土整備部 道路街路課 特殊街路担当

郵便番号330-9301 埼玉県さいたま市浦和区高砂三丁目15番1号 第二庁舎2階

ファックス:048-830-4862

より良いウェブサイトにするためにみなさまのご意見をお聞かせください

このページの情報は役に立ちましたか?

このページの情報は見つけやすかったですか?
