ここから本文です。
西関東連絡道路について
西関東連絡道路は、埼玉県(関越自動車道花園インターチェンジ)と山梨県(新山梨環状道路)を結ぶ「地域高規格道路」で、広く北関東と甲信・東海地方の人や物の交流を促進し、経済・観光等の活性化を目指す広域的な幹線道路です。

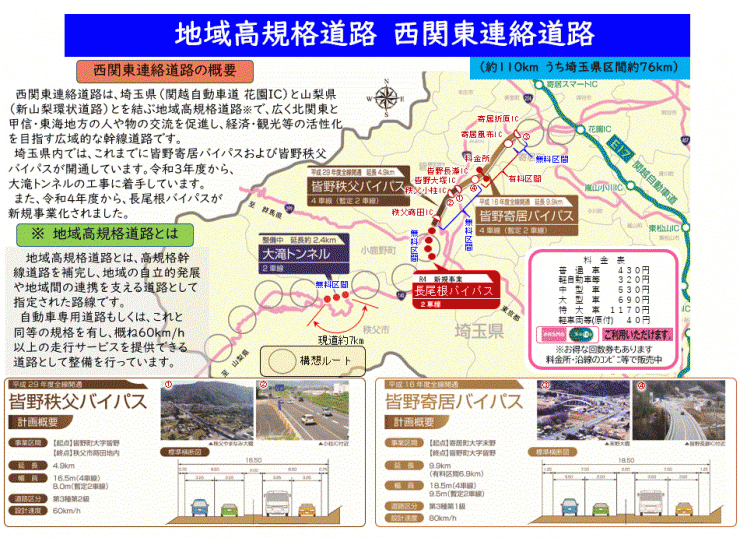

計画概要
計画延長
約110km(うち埼玉県区間約76km)
整備概要

- 皆野寄居バイパス
設計速度80km/h(ただし規制速度は60km/h)
延長9.9km
平成17年3月29日に全線開通
有料区間については埼玉県道路公社(別ウィンドウで開きます)で管理
- 皆野秩父バイパス
設計速度60km/h
延長4.9km
平成30年3月20日に全線開通
新皆野橋(ランプ橋)は平成22年10月24日に開通
皆野大塚インターチェンジから秩父蒔田インターチェンジ間は平成29年3月25日に開通
秩父蒔田インターチェンジから上蒔田交差点(国道299号)間は平成30年3月20日に開通
- 大滝トンネル
設計速度60km/h
延長2.4km
工事中
- 長尾根バイパス
設計速度60km/h
延長約4km(うちトンネル約1km)
令和4年度新規着手 測量・設計中
